Accès chantier : 20 cm de décaissement et 3 règles pour éviter l’enlisement

Dès le démarrage d’un projet de construction, la logistique s’impose comme une priorité. Aménager un accès chantier n’est pas une simple formalité esthétique, mais une nécessité technique et légale qui conditionne la bonne marche des opérations. Un terrain non préparé devient rapidement un bourbier impraticable sous le poids des engins de terrassement ou des camions de livraison. Sans une voie stabilisée, vous risquez des retards coûteux, des accidents de travail et des dégradations sur la voirie publique.

A ne pas manquer : on vous a préparé Checklist préparation accès chantier — c’est gratuit, en fin d’article.

La création de cette zone de circulation demande une compréhension fine de la nature du sol et des contraintes mécaniques à venir. Que vous soyez un particulier en auto-construction ou un maître d’ouvrage supervisant un projet d’envergure, maîtriser les étapes de conception, le choix des matériaux et les obligations réglementaires garantit la fluidité des interventions tout au long du chantier.

L’importance stratégique de l’accès chantier dès le premier jour

L’accès chantier est la porte d’entrée unique par laquelle transitent des dizaines de tonnes de matériaux et de machines. Sa fonction première est la stabilisation du sol pour éviter l’enlisement. Un camion toupie plein pèse jusqu’à 32 tonnes ; sans une assise solide, la pression exercée sur le sol naturel provoque des ornières profondes qui rendent le terrain inexploitable. La mise en place d’un accès propre limite également l’exportation de boue sur la voie publique, une infraction sanctionnée par les municipalités qui exigent le nettoyage de la chaussée à chaque sortie de véhicule.

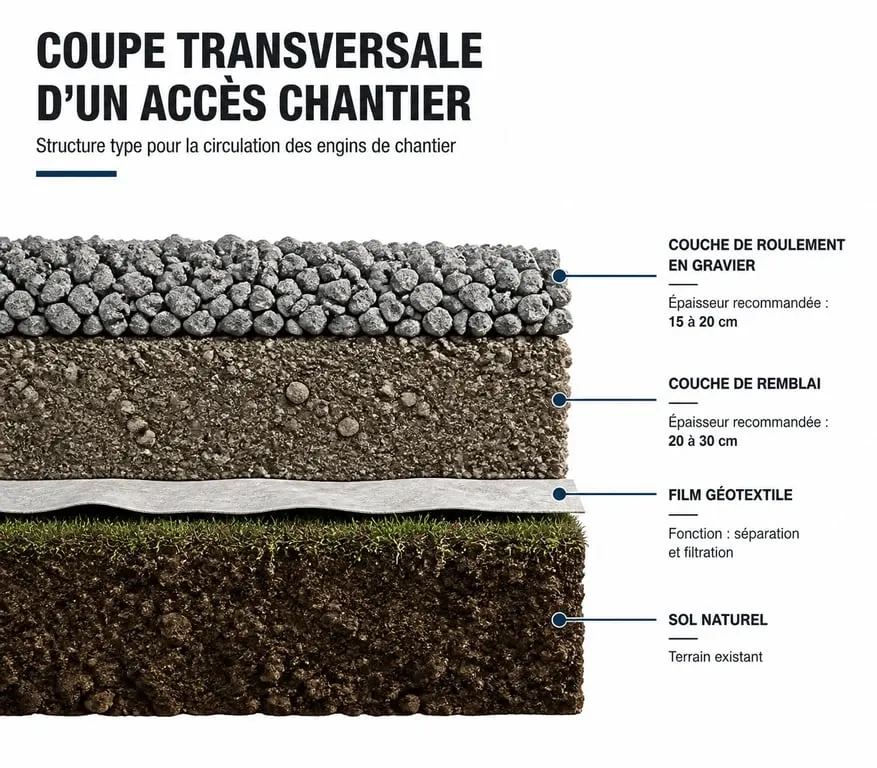

Schéma technique des couches d'un accès chantier
Schéma technique des couches d’un accès chantier

La sécurité justifie également un aménagement rigoureux. Un terrain glissant ou instable augmente les risques de chutes de plain-pied pour les intervenants et de basculement pour les engins de levage. En structurant l’entrée dès le début, vous délimitez l’emprise des travaux et protégez les réseaux enterrés (eau, électricité, télécoms) qui pourraient être écrasés par un passage désordonné sur des zones non protégées.

LIRE AUSSI  Mur de refend : rôle, calculs et règles à connaître pour vos travaux

Anticiper les besoins logistiques

Avant de poser la première pierre de votre chemin d’accès, analysez le gabarit des véhicules attendus. Une simple allée de garage ne suffit pas pour un semi-remorque. Prévoyez une largeur minimale de 3 à 4 mètres et des rayons de courbure suffisants si le chantier n’est pas en ligne droite. L’anticipation des zones de retournement est un facteur de gain de temps : un chauffeur qui manœuvre facilement livre plus vite et réduit les risques de dommages collatéraux.

La mise en œuvre technique : de l’étude de sol au décaissement

La réussite d’un accès chantier repose sur une règle simple : s’adapter à la portance du terrain. Une étude de sol (G1 ou G2) révèle la sensibilité du sol à l’eau et sa capacité de compression. Sur un sol argileux, l’épaisseur de la couche de roulement doit être augmentée pour compenser la malléabilité du support en cas de pluie.

Le décaissement et la profondeur recommandée

Pour obtenir une stabilité durable, ne vous contentez pas de déverser du gravier sur l’herbe. Procédez à un décaissement, c’est-à-dire retirez la couche de terre végétale sur une profondeur comprise entre 20 et 30 centimètres. Cette excavation crée un encaissement qui recevra les matériaux de remblai. Si le sol est instable ou si le passage de convois exceptionnels est prévu, descendez jusqu’à 40 centimètres pour renforcer l’assise.

La pose du film géotextile

Le feutre géotextile est une barrière physique placée au fond de la fouille avant le remblaiement. Il empêche le mélange des matériaux d’apport avec la terre naturelle, ce qui évite que votre chemin ne s’enfonce dans le sol après quelques passages. En drainant l’eau tout en retenant les particules fines, il préserve l’intégrité structurelle de l’accès pendant toute la durée des travaux.

Comparatif des matériaux : performance, prix et écologie

Le choix du matériau de remblai dépend de votre budget et de la destination finale de l’accès. Si le chemin doit devenir l’allée définitive de votre maison, la qualité des granulats sera supérieure à celle d’un accès temporaire destiné à être retiré en fin de travaux.

LIRE AUSSI  En panne de pastille lave-vaisselle : que faire et quelles alternatives efficaces
Matériau Avantages Inconvénients Usage recommandé
Gravats de béton recyclé Très économique, excellent compactage, écologique. Esthétique rudimentaire, présence possible de ferraille. Accès gros œuvre, fondations de routes.
Calcaire concassé (0/80 ou 0/31.5) Grande stabilité, disponible partout, finition propre. Plus coûteux que le recyclé, peut être poussiéreux. Accès longue durée, finition de voirie.
Tuiles ou briques broyées Valorisation des déchets de démolition, drainage correct. Moins résistant à l’écrasement intensif. Chantiers légers ou rénovations.

L’option du recyclage et de la valorisation

Dans une démarche d’économie circulaire, l’utilisation de matériaux issus de la déconstruction locale est efficace. Les centres de recyclage proposent des mélanges de béton concassé offrant une portance équivalente au calcaire de carrière pour un coût souvent réduit de 30 %. C’est une solution adaptée pour un accès chantier soumis à rude épreuve et potentiellement pollué par des résidus de ciment durant les travaux.

Sécurité et réglementation : les obligations du maître d’ouvrage

La gestion d’un accès chantier englobe une dimension juridique et organisationnelle. Le maître d’ouvrage est responsable de la mise en place des dispositifs de sécurité. Cela inclut la signalisation à l’entrée du chantier, l’installation d’une barrière ou d’un portail pour empêcher l’intrusion de personnes étrangères, et la tenue d’un registre d’accès.

Le flux des véhicules et des hommes constitue le rythme du projet. Si ce flux s’interrompt brusquement à cause d’un accès bloqué, la viabilité économique du chantier est menacée. Chaque camion qui entre doit pouvoir décharger et repartir sans saturer l’espace de travail. Une gestion fine des accès permet de maintenir cette cadence, en évitant que les zones de livraison ne deviennent des goulots d’étranglement paralysant les autres corps d’état.

Le contrôle des entrées et le registre d’accès

Pour les chantiers importants, le contrôle des accès est une obligation légale visant à lutter contre le travail dissimulé et à assurer la sécurité incendie. Un registre doit répertorier les entreprises présentes, le nombre de salariés et les horaires d’intervention. En cas d’incident, ce document est consulté par les autorités pour vérifier le respect des procédures de sécurité. Des dispositifs comme des badges ou des codes temporaires permettent d’automatiser ce suivi tout en sécurisant le matériel stocké sur place.

LIRE AUSSI  Mérule à Loudéac : 4 arrêtés préfectoraux pour protéger votre patrimoine immobilier

Optimiser le budget et l’entretien de la voie d’accès

Le coût d’un accès chantier varie entre 500 et 1 500 euros pour une maison individuelle, selon la longueur et la difficulté du terrain. Pour optimiser ce budget, la location d’une mini-pelle à la journée permet de réaliser le décaissement soi-même. Ne négligez pas le coût du transport des matériaux : le prix à la tonne du gravier est souvent doublé par les frais de livraison si la carrière est éloignée.

L’entretien durant les travaux

Un accès chantier demande un suivi régulier. Au fil des mois et des intempéries, des trous d’eau peuvent apparaître. Rechargez ponctuellement les zones affaissées avec du tout-venant pour éviter que le problème ne s’aggrave. Un bon drainage latéral, via de petits fossés, permet d’évacuer les eaux de pluie et de prolonger la durée de vie de votre stabilisation.

Pensez à l’après-chantier. Si votre accès est bien conçu dès le départ, il servira de fondation solide pour votre future allée goudronnée ou pavée. En investissant dans ces 20 ou 30 cm de profondeur au début du projet, vous économisez sur les travaux de terrassement finaux, transformant une dépense provisoire en un investissement patrimonial durable.

Informations complémentaires : Cet article de la section Bricolage traite de la Construction et de l’accès chantier. Il détaille les enjeux de la logistique de chantier, du terrassement, de l’usage du géotextile et du béton, tout en soulignant les responsabilités du maître d’ouvrage et l’importance de l’économie circulaire.
